在現澆樓梯施工中,常常提到現澆樓梯模板,現澆樓梯的施工必須要用到樓梯模板,今天我們就從模板設計到施工,一次性講清楚現澆樓梯模板的問題。
一、現澆樓梯模板設計

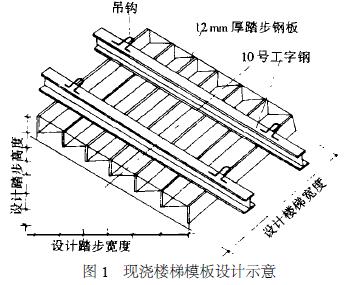

1.材料選用,見圖1。
2.梁、平臺支撐系統采用碗扣支架或鋼管扣件、絲桿、頂托。梁、平臺模板選用12mm厚竹膠合板模板。
3.現澆樓梯踏步模板采用12mm厚鋼板,按設計圖紙?zhí)げ匠叽缜懈畛尚?用10號工字鋼作龍骨與踏步鋼板焊接成踏步板面。
二、現澆樓梯模板制作
要求尺寸準確、棱角平直方正、光滑,嚴格按模板設計圖制作加工。
三、現澆樓梯模板安裝
安裝工藝流程:彈梁中心線、梁板標高線-安裝梁模板、平臺模板、樓梯段底模板-綁扎梁板鋼筋-安裝定型踏步模板-鋼筋、模板檢查驗收-混凝土澆筑(樓梯段底模板見圖2)。
現澆樓梯模板安裝應控制上下平臺標高及踏步尺寸位置,應注意建筑和結構標高的區別,因平臺踏步混凝土采用一次成型工藝。
四、混凝土澆筑

混凝土澆筑樓梯前,各專業(工種)應做好工程驗收。混凝土澆筑為一次成型(清水混凝土),不需要抹灰,踏步護角采用鋼制護角,具體作法是,用螺絲將┖30×3角鋼固定在鋼踏步定型模板內,螺母朝向混凝土內,拆模時用螺絲刀退回螺桿。錨筋直徑為6mm,長度大于或等于120mm,間距不大于400mm,在澆筑混凝土前,固定在踏步定型模板上(圖3)。混凝土成型要求振搗密實、棱角整齊、表面光滑平整。混凝土質量控制見表1。
五、現澆樓梯模板拆模
1.先拆除非承重模板即定型踏步模板,便于模板周轉,提高模板周轉次數,較后拆除梁板模板。
2.梁板模板拆除時混凝土必須達到拆模強度,先拆梁側模,后拆梁板底模。
3.拆下的模板要分類堆放,及時修理,刷脫模劑,由下層樓梯倒至上層樓梯重復周轉使用。
4.定型踏步模板拆除,澆水養護,覆蓋塑料薄膜,用廢舊模板等材料制作保護框,固定在樓梯踏步上,直至室內裝修結束方可撤掉。
六、作法特點
實用,經濟,模板周轉快,節約材料,安拆方便,減少濕作業,質量好,降低成本,適用于水泥砂漿面層的梁板現澆樓梯施工。
